Iberdrola acelera las obras de reconstrucción de la red eléctrica

La compañía de distribución invierte 100 millones en la reparación y mejora de las infraestructuras y confía en ejecutar el 90 % de los trabajos este año

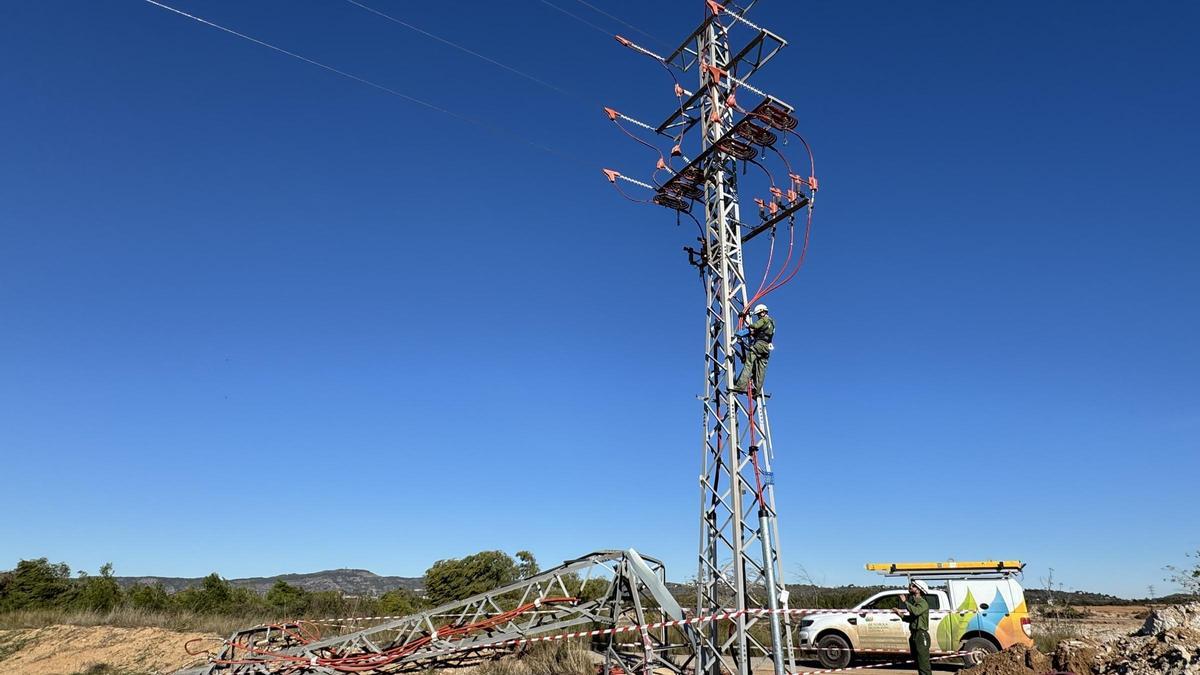

Trabajos de reconstrucción de la red de Iberdrola tras la dana.

Trabajos de reconstrucción de la red de Iberdrola tras la dana. / Levante-EMV

Ramón Ferrando

Ramón Ferrando

València

Iberdrola ha acelerado las obras de reconstrucción de la red de distribución eléctrica dañada por la dana con el objetivo de que el 90 % de los trabajos esté terminado este año. La compañía invierte 100 millones en la reparación y mejora de las infraestructuras, en un plan que ha denominado Il·lumina. Por otro lado, Red Eléctrica terminó en febrero la reconstrucción de la red de transporte de energía con la reparación de 35 torres, 20 kilómetros de circuitos y una subestación.

Iberdrola (a través de i-DE, la empresa distribuidora del grupo) ha superado el 20 % de la ejecución del plan il·lumina para la construcción de una red de futuro en la zona. Durante estos primeros meses se han realizado trabajos de renovación y limpieza en más de 160 centros de transformación y se han construido 200 apoyos (torres) de líneas de media tensión que se vieron dañados tanto por la acumulación de agua y barro como por el arrastre de la corriente generada por la riada.

Alta tensión

Respecto a los trabajos realizados en las instalaciones de alta tensión, la compañía priorizó la reconstrucción de la decena de apoyos afectados por los diferentes tornados que se produjeron en el entorno de las subestaciones de Carlet y Catadau para poder normalizar el suministro eléctrico en la zona.

La empresa ha hecho acopio de todo el material necesario para poder desarrollar el proyecto, tanto en el apartado de centros de transformación y red de baja y media tensión, como en el de subestaciones.

Para Ignacio García Bosch, responsable del plan Il·lumina, «se está cumpliendo el calendario de trabajo y continuamos con la previsión de alcanzar el 90 % de la ejecución del proyecto en 2025 y finalizar a lo largo de 2026. Estamos manteniendo reuniones periódicas con las diferentes administraciones a las que les estamos informando de las actividades e inversiones que estamos llevando a cabo y las necesidades para poder desarrollar el proyecto de la manera más ágil posible». i-DE ha introducido mejoras en los avisos de cortes programados a los clientes y está implementando medidas especiales como la instalación de grupos electrógenos para evitar las interrupciones en el suministro eléctrico y la realización de trabajos nocturnos para minimizar las molestias en los municipios es los que se está trabajando.

Los trabajos en la red de transporte ya están ejecutados con tras la reparación de 35 torres

Instaladores eléctricos

Además, la compañía y la Generalitat han renovado el acuerdo de colaboración con la Federación Empresarial Metalúrgica Valenciana (Femeval) para continuar con el envío de brigadas de instaladores eléctricos a los edificios y viviendas particulares afectados por la dana, que se encargan de la revisión y reparación de las instalaciones eléctricas de enlace y en la comprobación de los cuadros eléctricos, así como con las necesidades que puedan surgir a los diferentes ayuntamientos con la restauración del servicio al alumbrado público y semáforos.

Por su lado, Red Eléctrica culminó en febrero la reparación de la red de transporte. El alto grado de mallado de la red valenciana permitió mantener en todo momento durante la dana la disponibilidad de la red de transporte eléctrico.
